ある仕事を終えるまで毎日12人で働く予定でしたが、26日目から10人しか働けなくなったため、予定より仕事が終わるのが12日間遅れました。この仕事は何日間で終わる予定でしたか。
※ 続きを見る場合は、下の「解説はこちらから」をクリック!

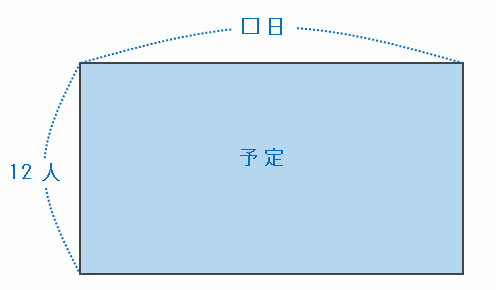

最初の予定では、次の図のように12人で働いて、□日後に完成させる予定でした。
※ 画像はすべて、クリックすると拡大します。

しかし実際には、次の図のように26日目から12-2=10人で仕事を続け、休んだ2人が△日でやるはずだったウの部分の仕事をエに移し替えて進めたため、仕事は予定よりも12日遅れて完成しました。
上の図のウの仕事量は「2人×△日」、そしてエの仕事量は「10人×12日=120」なので、「2人×△日=120」と表せることが分かります。
つまり、上の図の△には120÷2=60日があてはまるので、12人で働いていた最初の25日も含めると、予定では25+60=85日間で仕事を終わらせるつもりだったことになります。
